12月20日上午,,安徽安裝合肥分公司承攬的蕪湖普立思生物科技有限公司聚乳酸及公用工程安裝項目丙交酯車間精餾塔一次性吊裝成功,。
該精餾塔直徑為3.8米,總長約為46米,,連同爬梯,、檢修平臺、附屬管道總重量約為100噸,設備基礎位于一樓地面0.2m上,,坐落在丙交酯車間西南側,,設備需要提升至3樓(21米)樓面再?gòu)念A(yù)留洞落下就位。
由于吊裝作業場地情況比較復雜,、面積狹小,、吊物重量大,、起吊水平提升過高等諸多因素,本次吊裝任務異常艱巨,。對此,,項目部高度重視,提前謀劃,,從地基處理,、吊車站位、吊點選擇等方面,,進行實地細致考察,,制定針對性專項吊裝方案及防護措施并通過專家論證。根據方案,,此次吊裝采用800t履帶吊主吊,,200噸汽車吊配合溜尾。為確保20號順利吊裝,,項目部提前配合總包單位認真細致地做好地面硬化工作,,履帶吊于10號進場進行組裝,并進行試吊作業,,項目部也做好施工前機具及技術,、安全準備工作和其它方面的協調工作。

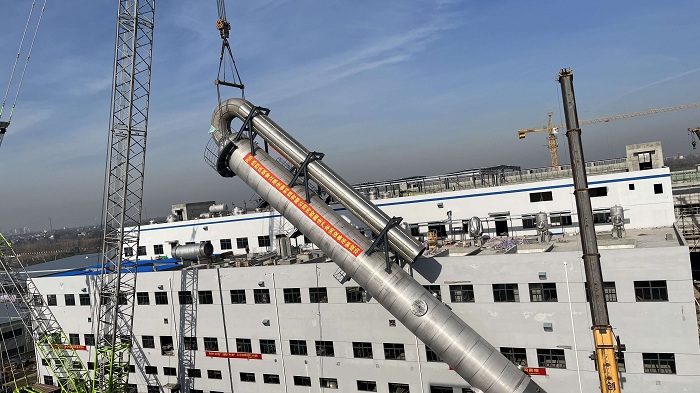

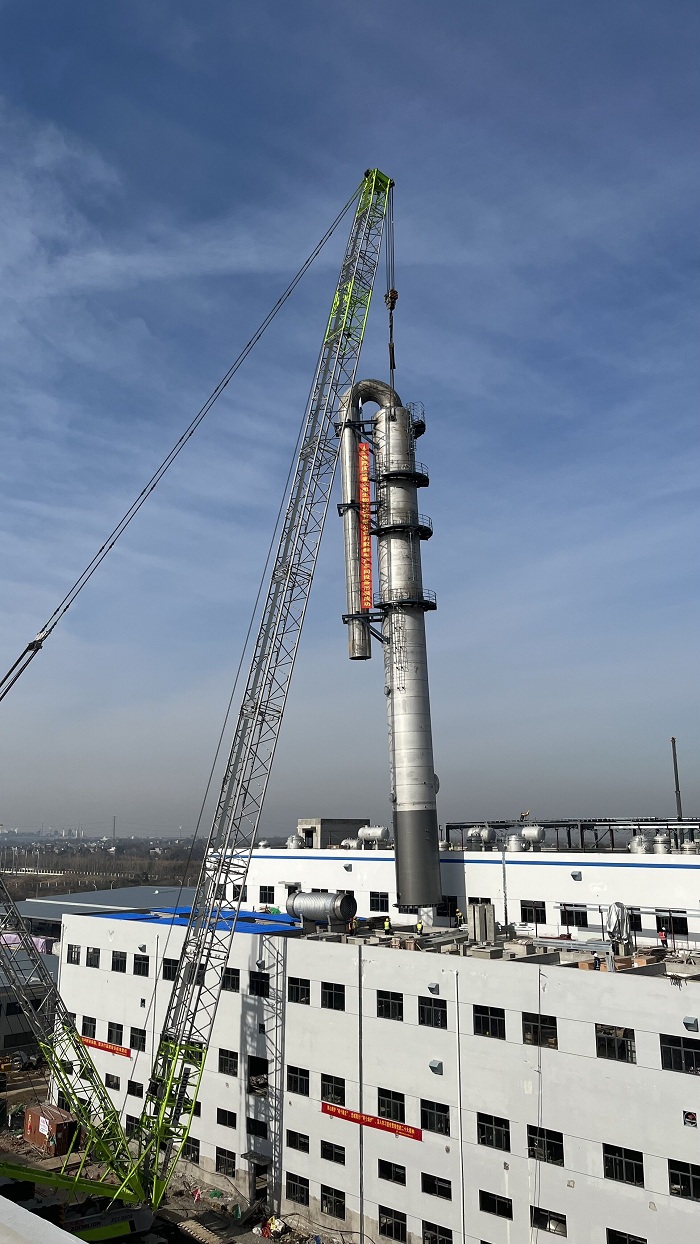

上午9時許,,在做好充分準備后,,最關鍵的時刻終于來臨。隨著起重總指揮一聲清脆的哨響,,兩臺吊車同步發力,,屏息間,精餾塔緩緩抬起,,在兩臺吊車的默契配合下,,精餾塔一點點升高直至完全吊離鞍座,隨后主吊車?yán)^續向上提升,,副吊車溜尾,直到精餾塔在空中保持豎立,,在負責人的指揮下司索工們前去解開底部副吊的鎖扣,。然后主吊繼續緩緩抬高,在塔底部抬高至21米高度后,,穩步移向3層平臺預留洞口,,對準基礎位置慢慢落下,期間小心謹慎,,輕拿輕放,,待底部落至基礎位置時,,工人們立即前去調整找平,隨后進行灌漿工作,。至此,,經歷近2個小時,精餾塔一次性就位成功,,吊裝作業圓滿結束,。
此次精餾塔吊裝成功,是聚乳酸及公用工程安裝項目安裝攻堅戰的重要節點,,為后續優質高效完成施工任務奠定了堅實的基礎,。整個吊裝過程高效、安全,、可靠,,現場井然有序、有條不紊,、順利完成,!充分展示了安徽安裝公司在大型設備安裝方面的風采與專業實力!獲得了業主方的贊許與肯定,。
